今回ご紹介する工事は、ご在宅中のお客様の水回り3点交換と内装工事です!



まずは工事計画からです。

ご在宅中の現場の大きな工事で最初にして一番大切なのが、

工事中の生活スペースの確保と荷物置き場です!

荷物の量と工事範囲にもよりますが、基本的にどこに置いておくか、

移動が必要なのかということを考える必要があります。

今回の工事では、6畳の和室二部屋は工事で扱わないので、

その中に通路を確保しつつ、ご荷物を入れさせていただきます。





リビングの荷物と洗面所の荷物は、何とかなりました。

察しのいい方はお気づきでしょうが、実はまだ荷物が残っております!(笑)

今回の工事では、リビングと洋室二部屋の床をカーペットからフローリングに、

そして壁紙をやり替えます。

そして、その洋室の一部屋は寝室として利用し、

もう一部屋は和室に入りきれない荷物がちらほら・・・。

これで荷物計画は終了、次は工事の流れの計画です。



今回の工事では水回りのキッチン、お風呂、洗面化粧台を扱いますが、

基本在宅工事では一度に一気に壊しません。

水が使える箇所を残しておきます。

そうしないと生活できないので・・・(笑)

キッチンから壊すか、お風呂から壊すか、お客様の都合によっても変わりますが、

今回の場合はリビング工事と絡みが出てくるので、

キッチンから先に解体することになりました。



そして工事の流れの計画。

まずリビングの床を解体してリビングをフローリングに、

そして廊下、それが終われば洋室の荷物をリビングに移動、

洋室床を仕上げ、それを二部屋行います。

壁紙工事も同じ流れになります。

工事の流れは、このような感じで決定しました。

お客様も工事中かなりご負担かかるのもご了承いただけました。

そしてほぼ毎日昼過ぎに、荷物移動に私が通うことも確定いたしました。(笑)



打ち合わせがおわり、マンションさんの工事申請も通れば工事開始です!





マンション工事の際は、マンションの共用部を養生する必要があるので、

まずは養生から行います。

養生はマンションによって、ここまでしないといけないという範囲が違いますので、

管理人or管理組合に確認したうえで養生いたします。





今まで使っていたキッチンを解体し、床もはがしていきます。

なかなか見ることの出来ない、

床を剥がしたあとの部分を見ることができるので、お客様も興味津々です。

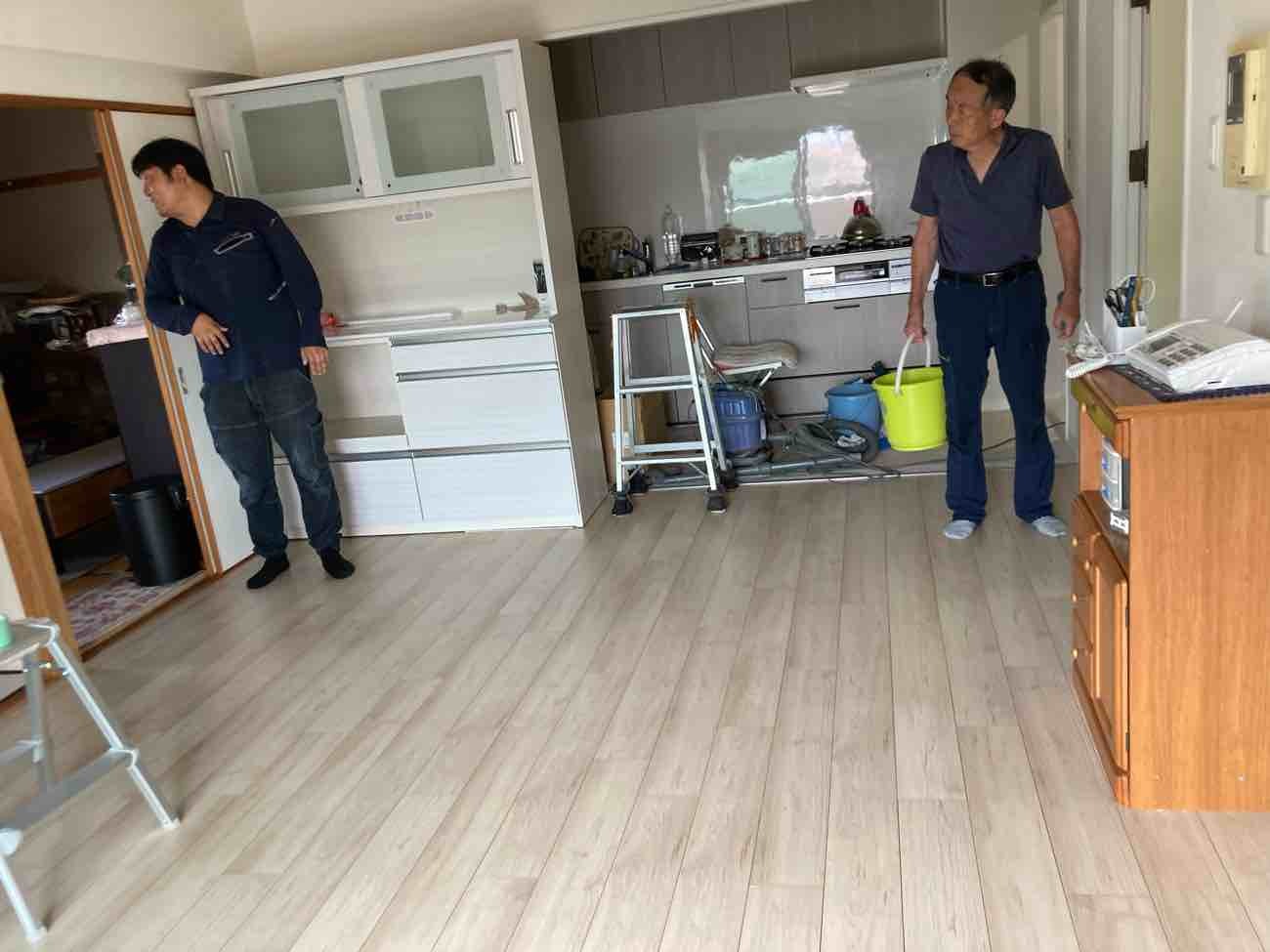

床を貼っていきます。

マンンションには遮音規定という規約があります。

簡単に言えば、下の階に伝わる音をある程度無くすために、

最低この材料を使ってくださいという決まりごとがあるのです。

なので、マンションでフローリングを扱う工事をお考えの方、

場合によっては、選べるフローリングが限られてくる可能性があるので、

ご注意ください!



遮音等級をみたすフローリング材は、

フローリングの板にふわふわしたクッションっぽいものがついてます。

これが遮音を満たすのに必要なものではありますが、

仕上がったあと床を踏むとどこかふわふわした独特な感覚になります。

住み続けていくと、クッション部分がどんどん圧縮されていくので、

その感覚はなくなってきますが、最初は慣れるまでに時間がかかると思われます。

ましてや、もともとかカーペットでしたので、

全然感覚が変わるのでドキドキしていましたが、

お客様からは特段気にならないと言われたので一安心です。





キッチンが組みあがりました。





キッチン工事の一週間が終われば次はお風呂工事の週が始まります。





お風呂が組みあがりました。

最新の水道にお客様使い方を覚えるのに大変と・・(笑)

確かに今まで20年以上使っていたものから、ものが変わると

慣れるのが大変ですよね・・(笑)

そんな感じで設備が仕上がっている間に、

大工さんの床が仕上がり、クロスも順調に仕上がっていっております。

そして洗面所の床のクッションフロアを張り替えようと、

既存の床を剥がしたときに緊急事態が発生しました。

洗面所の床のベニヤが予想より劣化しており、

クッションフロアにひっついて一緒にはがれてしまいました・・・





お客様にもご説明し工程をすこしばかり変更、

次の日に急遽大工さんにベニヤを張り替えてもらいました。

これで今後のことも含めて安心ですね!



少しあわただしくなりましたが、内装も完了し、

洗面化粧台の取り付けも完了しました。





最後美装工事でお部屋を綺麗にして、荷物移動を手伝いまして工事完了になりました。



真夏の工事で大変暑い中お客様も含めて皆大変でしたが、

楽しくお話ししながら一緒に工事を進めていけたので、現場に行くのも楽しみな今回の工事でした。
